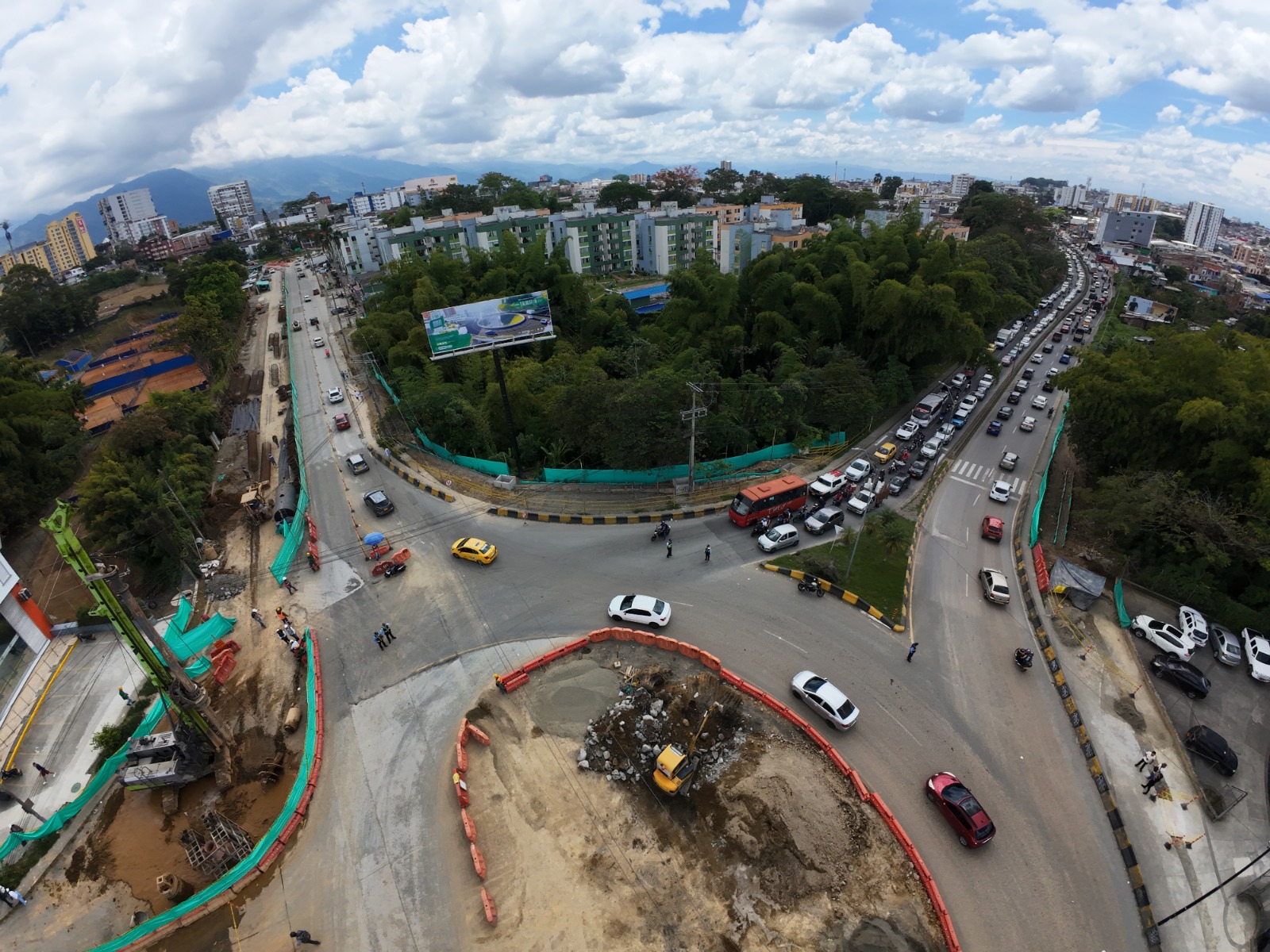

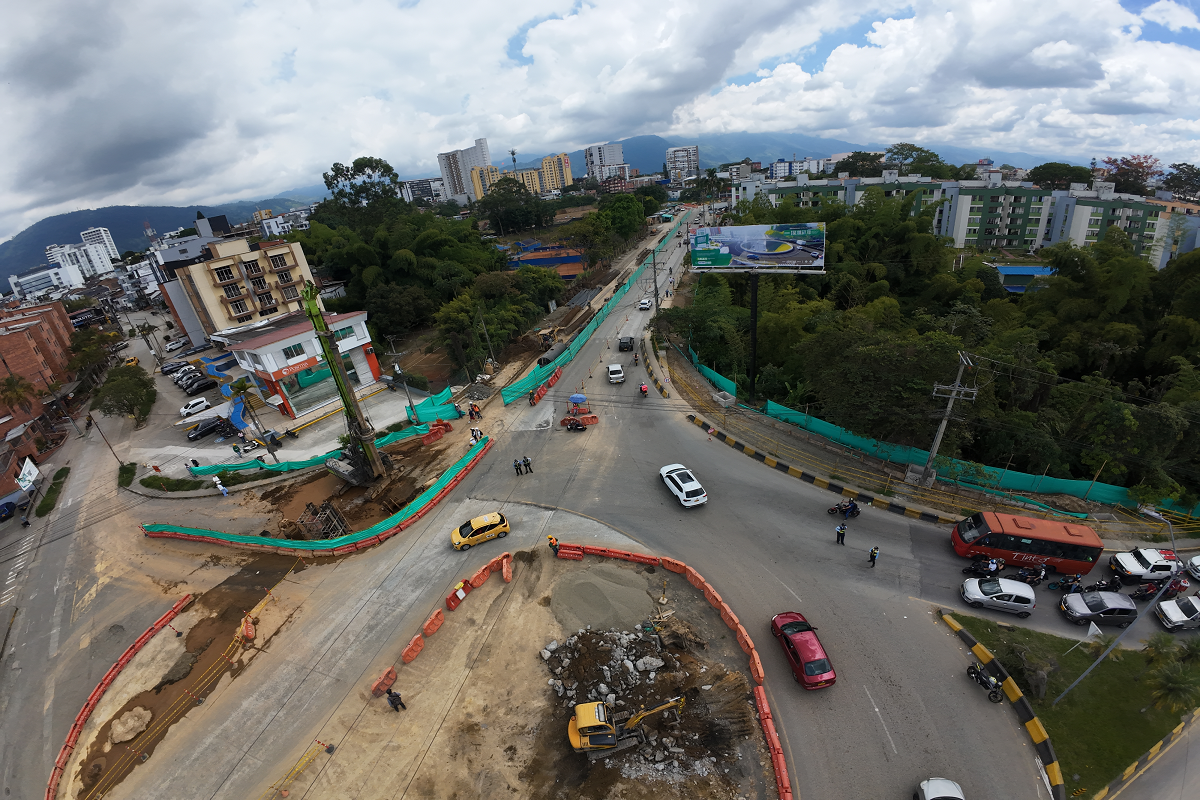

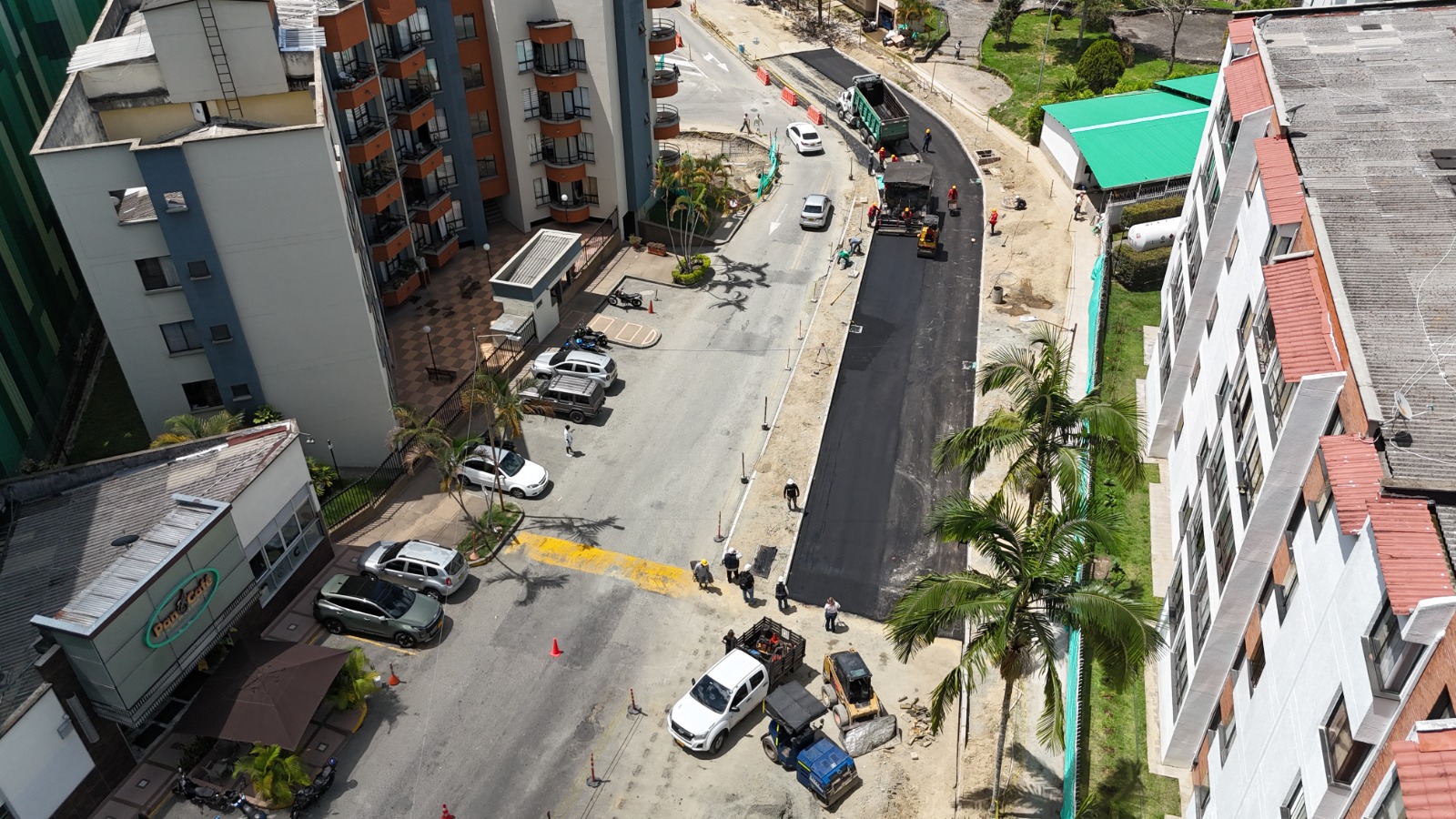

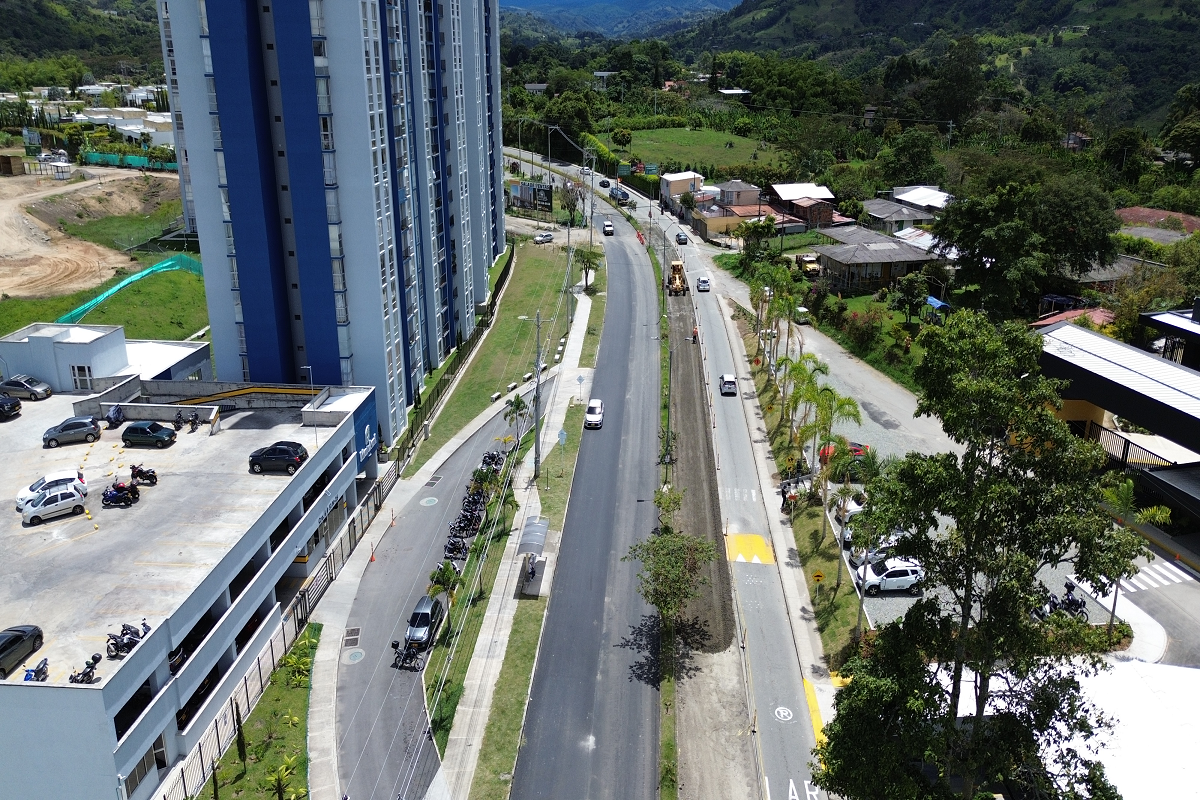

Las obras del intercambiador vial de la calle 2 Norte con carrera 19 alcanzan un 48% de avance general, y se confirmó la construcción de 156 de los 163 pilotes contemplados en el megaproyecto, diseñado para transformar la conexión vial y mejorar la movilidad en el sector del norte de Armenia.

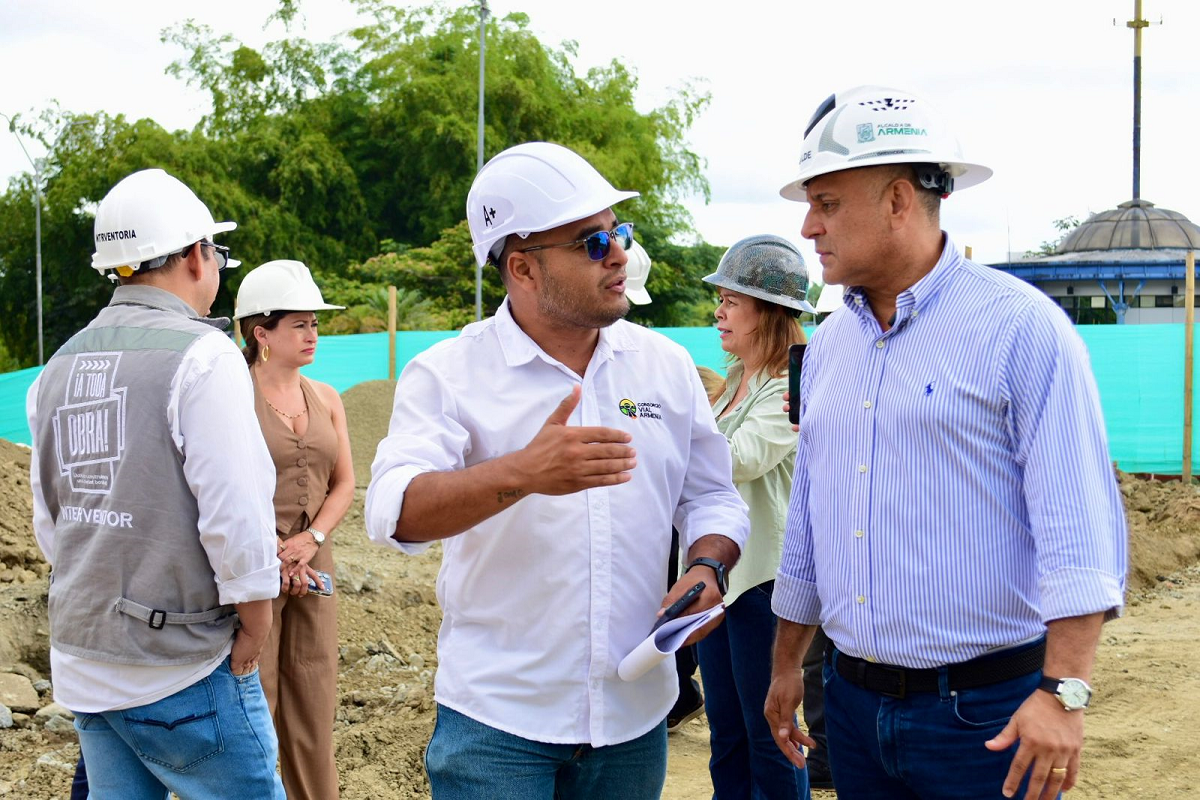

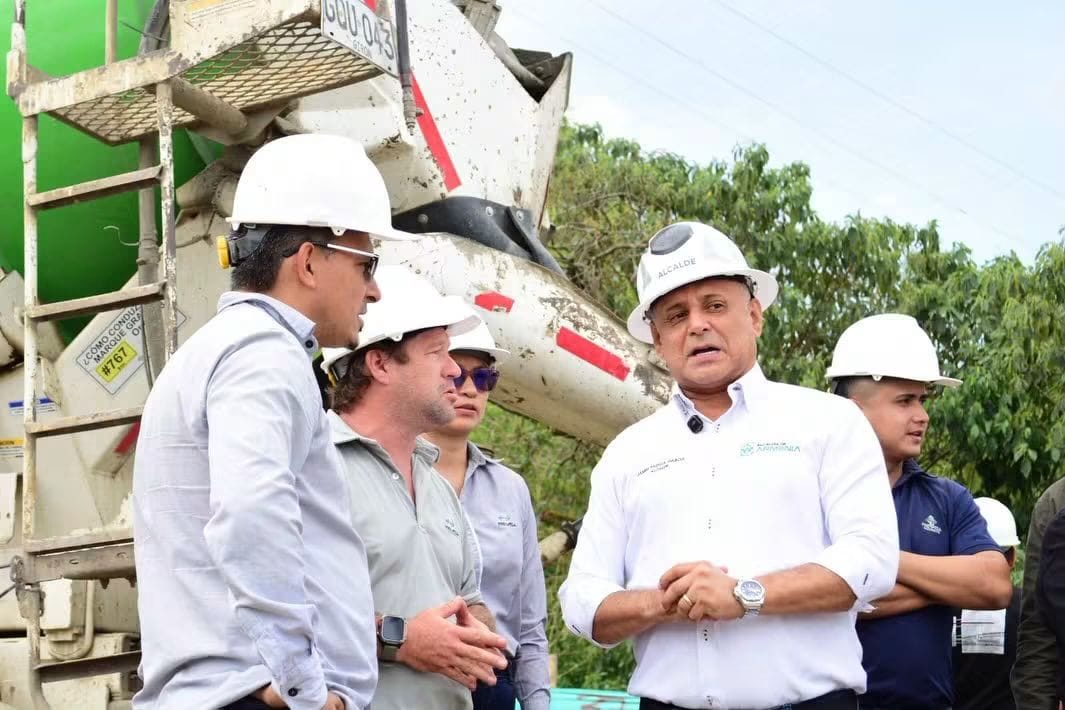

En las recientes inspecciones lideradas por el alcalde James Padilla García y la Secretaría de Infraestructura se destacó que la inversión aproximada de $45.159 millones, incluyendo obra e interventoría, está acorde al cronograma y que a un año y un mes de su inicio —5 de agosto de 2025— se ha avanzado en la construcción de los ovoides, elementos de superestructura, vigas y pavimento, mientras que el pilotaje ya llegó al 96 %.
Se explicó que antes de esta etapa fue necesario adelantar estudios y diseños, gestión predial y la subterranización de las redes de agua, gas, telecomunicaciones y energía, para posteriormente dar paso a la cimentación profunda y a la construcción de los elementos estructurales.
Los avances en pilotaje, ovoides y estructuras

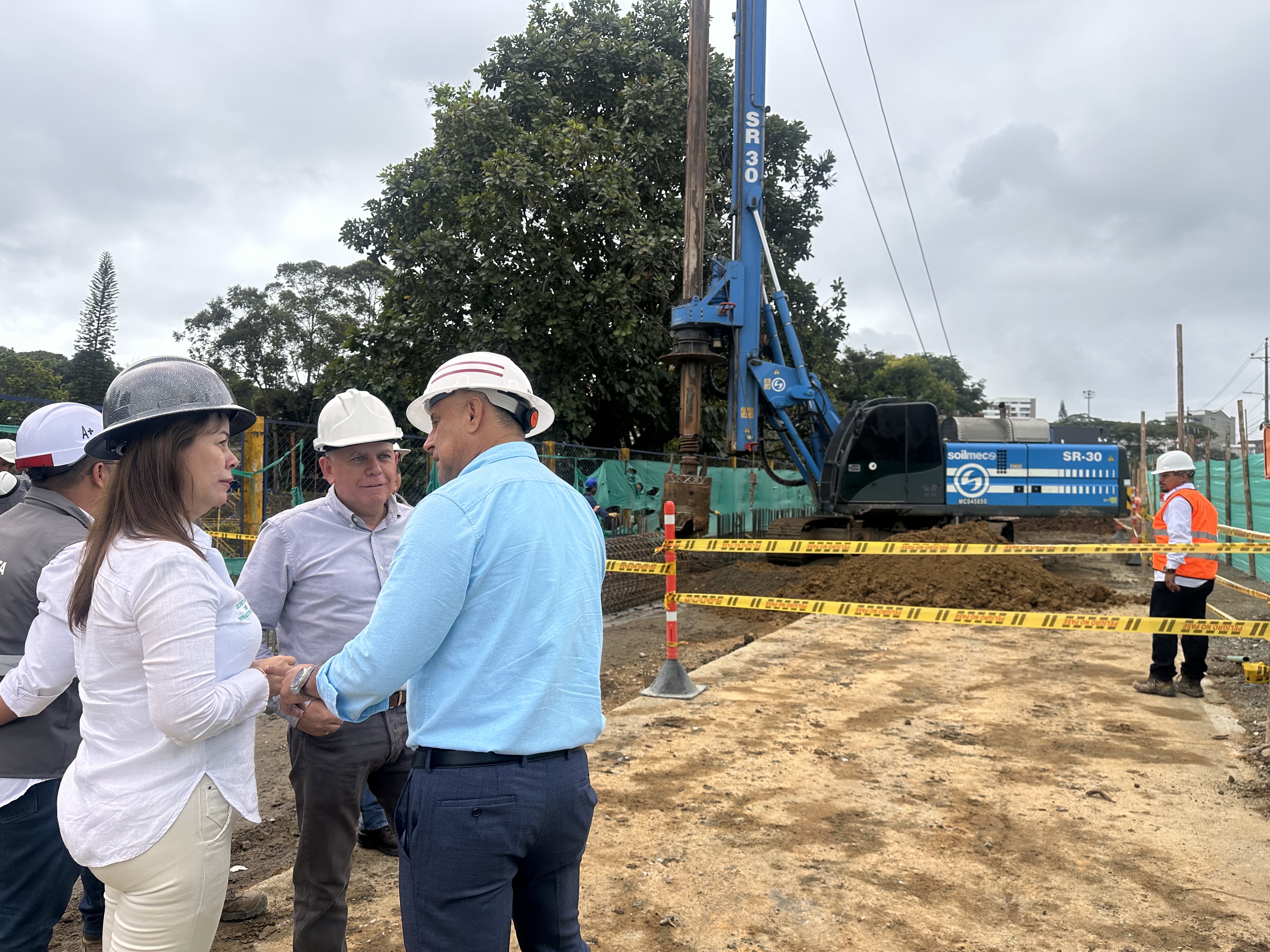

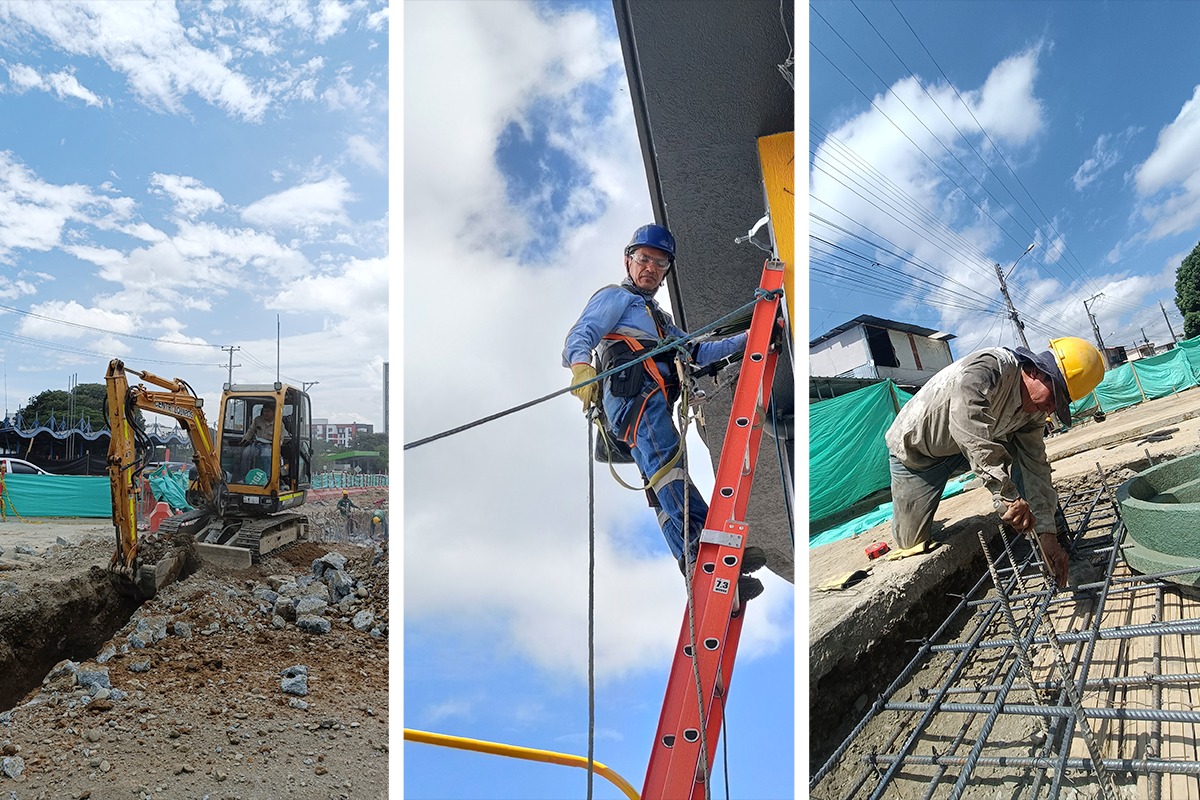

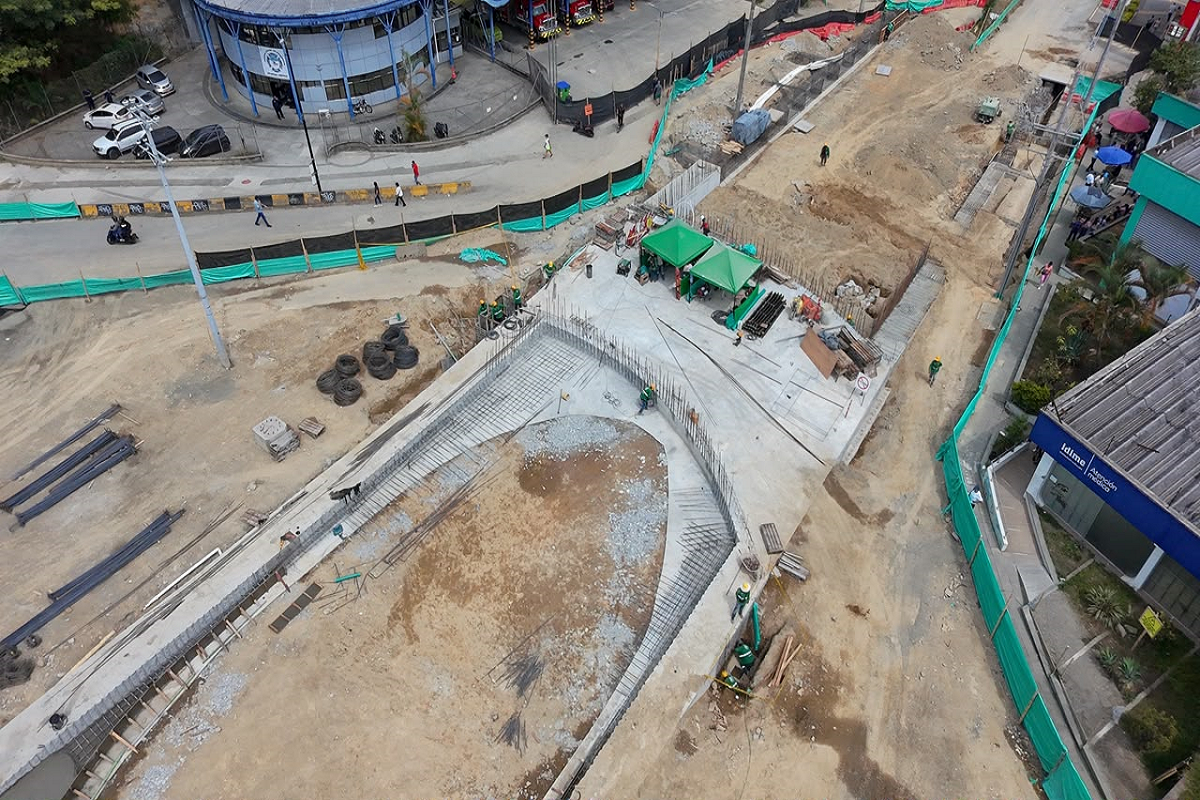

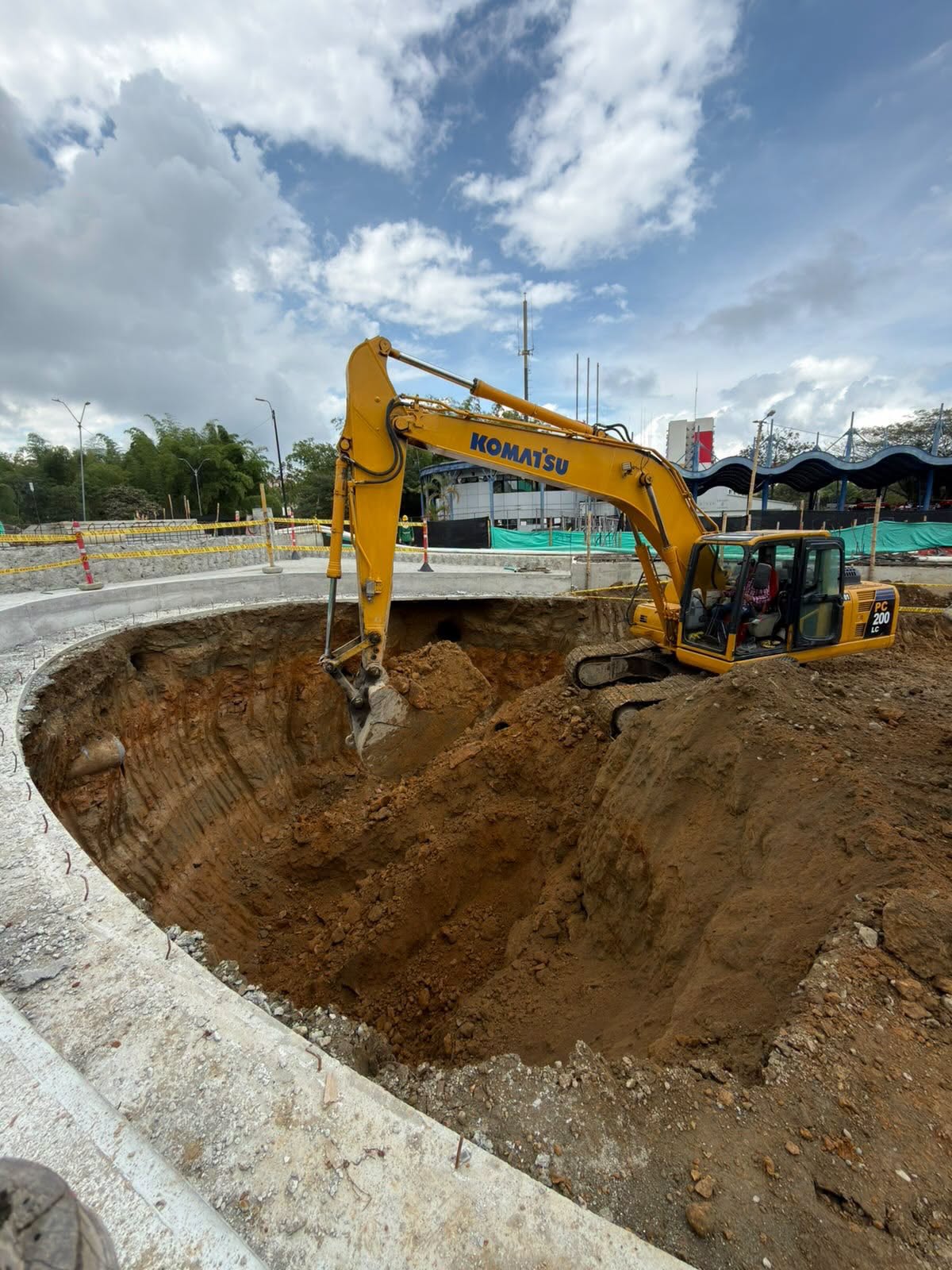

Uno de los principales hitos que se confirmó la semana anterior, corresponde a la cimentación. De los 163 pilotes previstos, 156 ya fueron construidos, alcanzando un 96 % de avance en este componente. Estos elementos, que en su mayoría alcanzan profundidades cercanas a los 30 metros, son fundamentales para soportar las estructuras del intercambiador, indicaron desde la secretaría municipal.

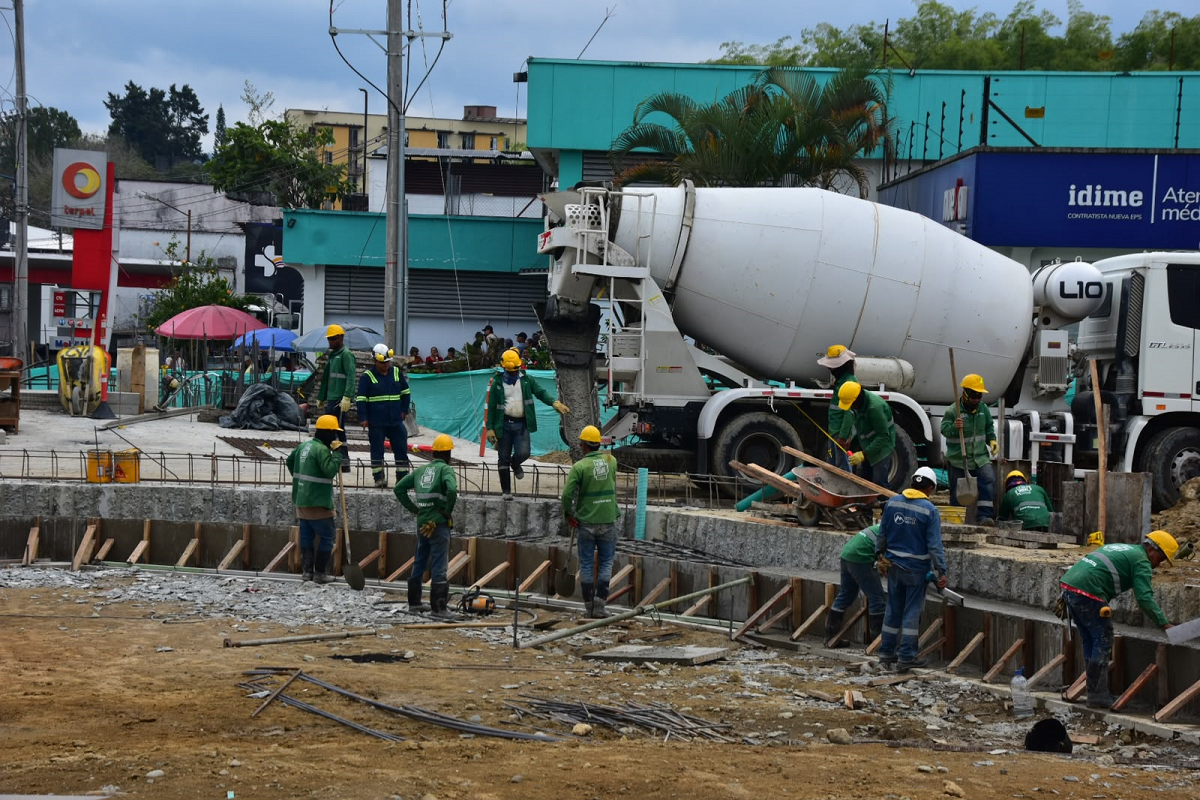

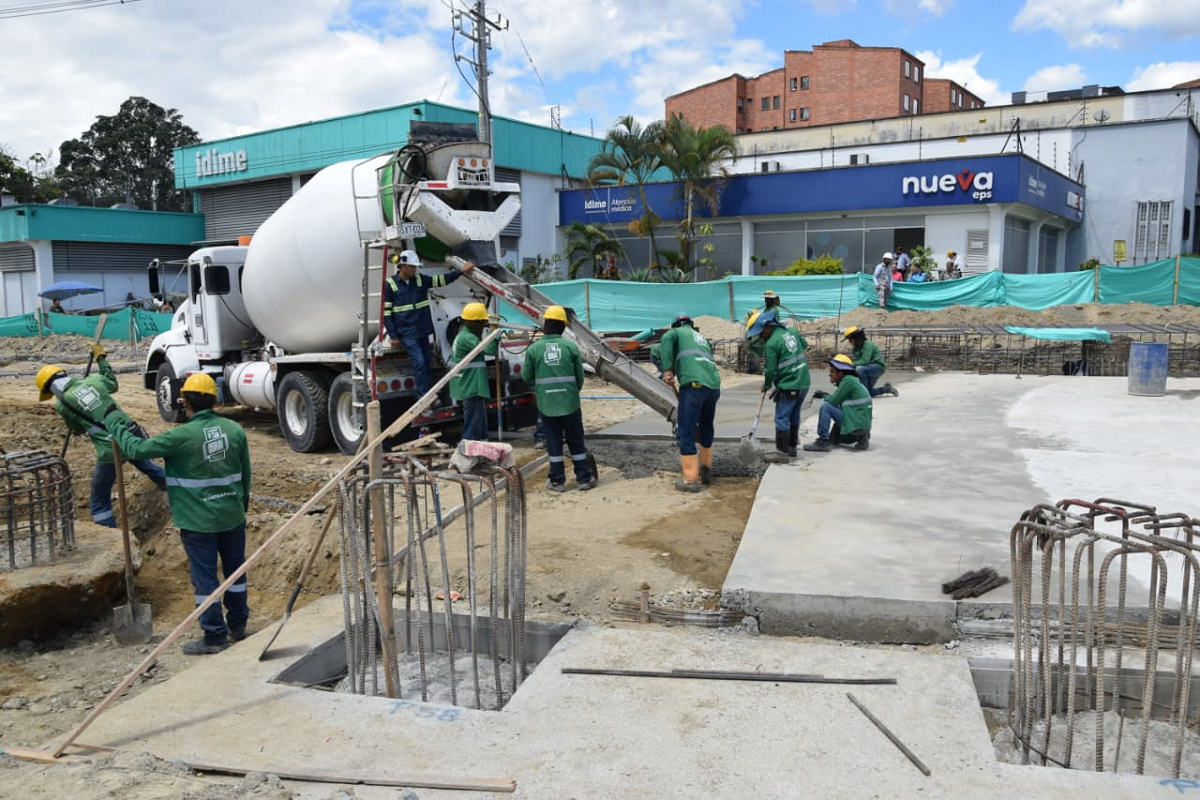

Otro de los grandes avances fue el vaciado de aproximadamente 250 metros cúbicos de concreto en el puente norte, para el cual fueron necesarios 38 mixers. La estructura contaba además con 37 toneladas de acero de refuerzo y al mismo tiempo se avanzó en cerca de 50 metros lineales de vigas cabezales.

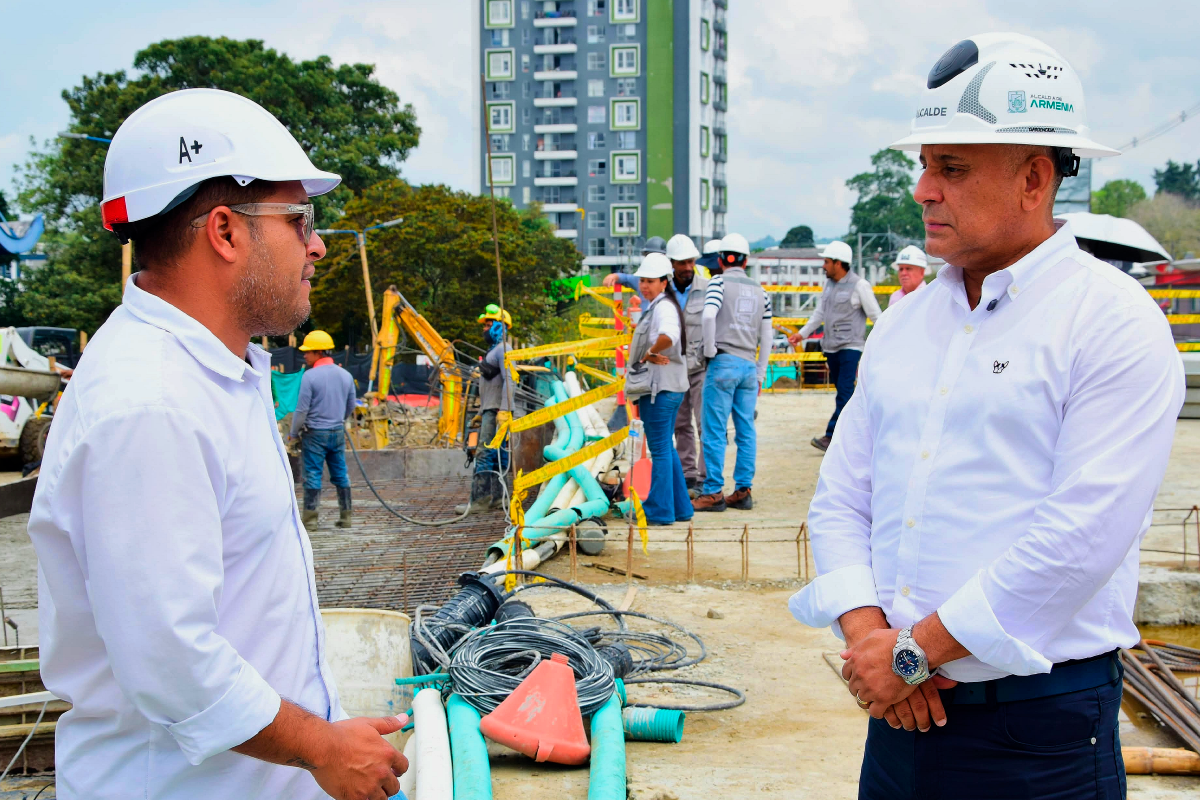

El alcalde de Armenia, James Padilla García, destacó el avance de la obra, al considerarlo significativo y que está ajustado al cronograma. “Le estamos cumpliendo a Armenia, estamos muy contentos hoy de poderle mostrar a la comunidad que el avance no solamente de la movilidad sino de todo lo que tiene que ver con desarrollo del municipio en los últimos tiempos va ejecutándose cumpliendo los cronogramas. Queremos decirle a la gente que hemos trabajado todos los días y seguimos trabajando por el desarrollo y la competitividad de la ciudad. Vemos que hoy el avance de la obra es significativo, seguimos avanzando y el próximo año entregaremos esta obra para el beneficio de toda la ciudad”, expresó el mandatario de la capital quindiana.
En el puente sur también se alcanzó un nuevo progreso con el vaciado del ovoide externo, para el cual se instalaron cuatro toneladas de acero de refuerzo y se utilizaron 40 metros cúbicos de concreto. Actualmente, los equipos trabajan en el vaciado de la viga de arriostramiento central del ovoide.
Cuatro frentes de trabajo activos

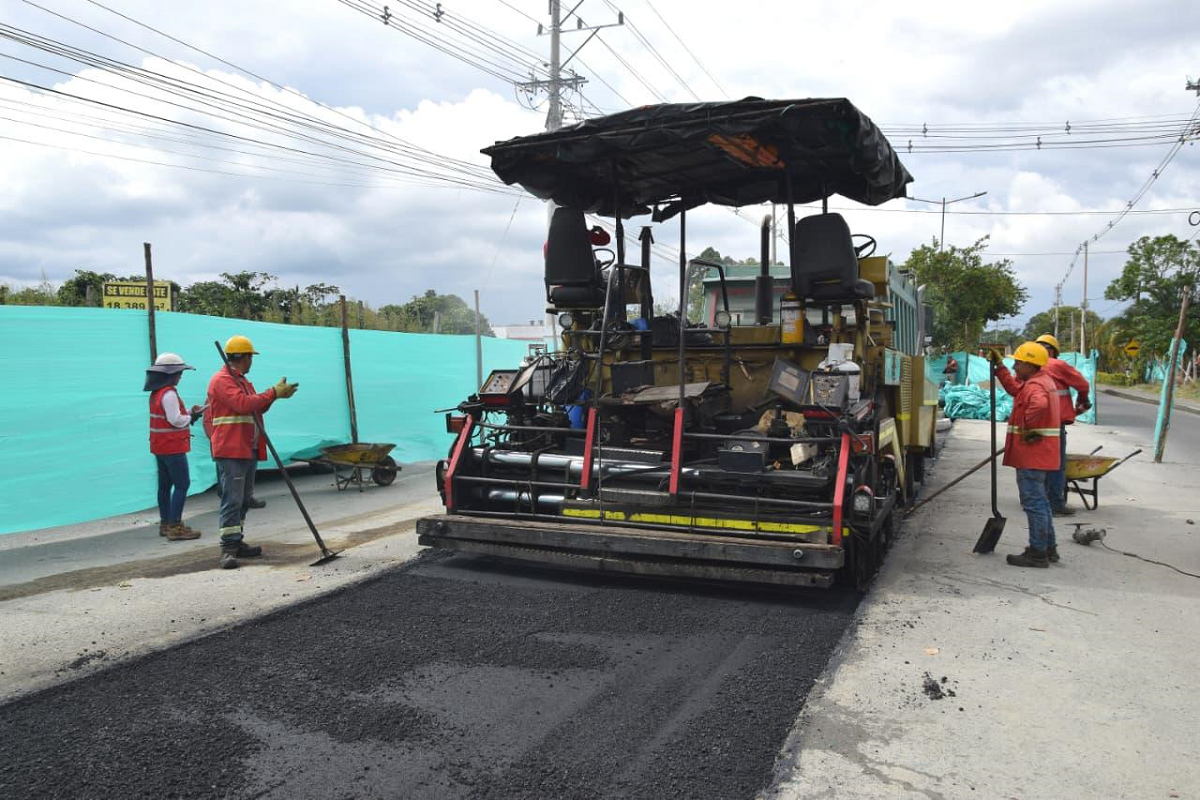

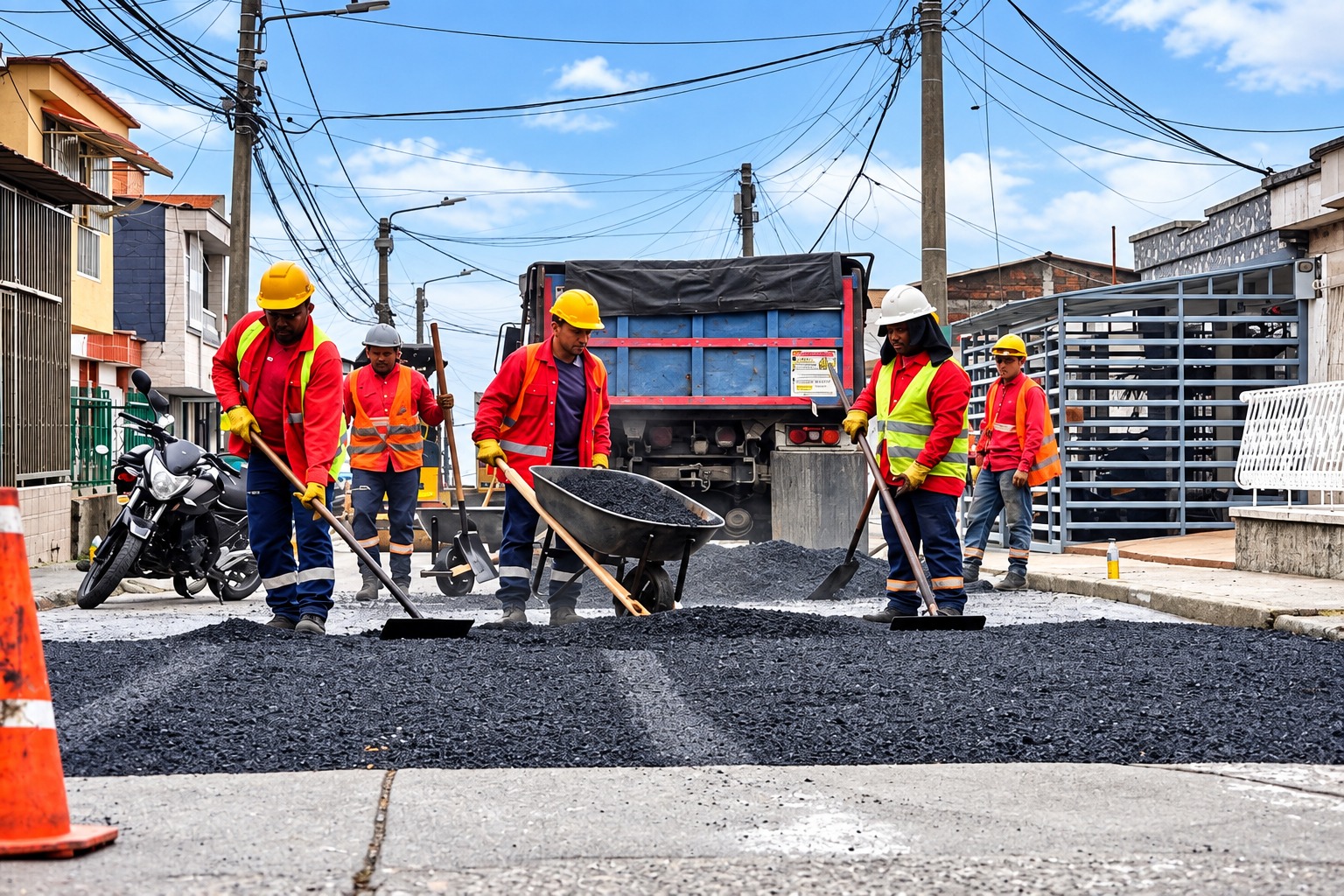

La obra mantiene diferentes actividades de manera simultánea. En Bomberos, Nisa Bulevar y el sector del Bolo Club se adelanta la colocación de acero para la superestructura; en Bomberos se realiza además la fundida de la viga principal, mientras que continúa la construcción del pavimento del empalme con la calle 2 Norte.
De esta manera, mientras culminan los últimos pilotes, otros equipos avanzan en los elementos estructurales y en las conexiones que permitirán consolidar progresivamente el intercambiador.
Una obra que comienza a hacerse visible
Durante los primeros meses, buena parte de los trabajos correspondieron a la cimentación y las redes subterráneas, por lo que los avances no eran completamente visibles para la ciudadanía. Hoy, con los ovoides, vigas y elementos de superestructura en construcción, la magnitud del proyecto comienza a hacerse evidente.

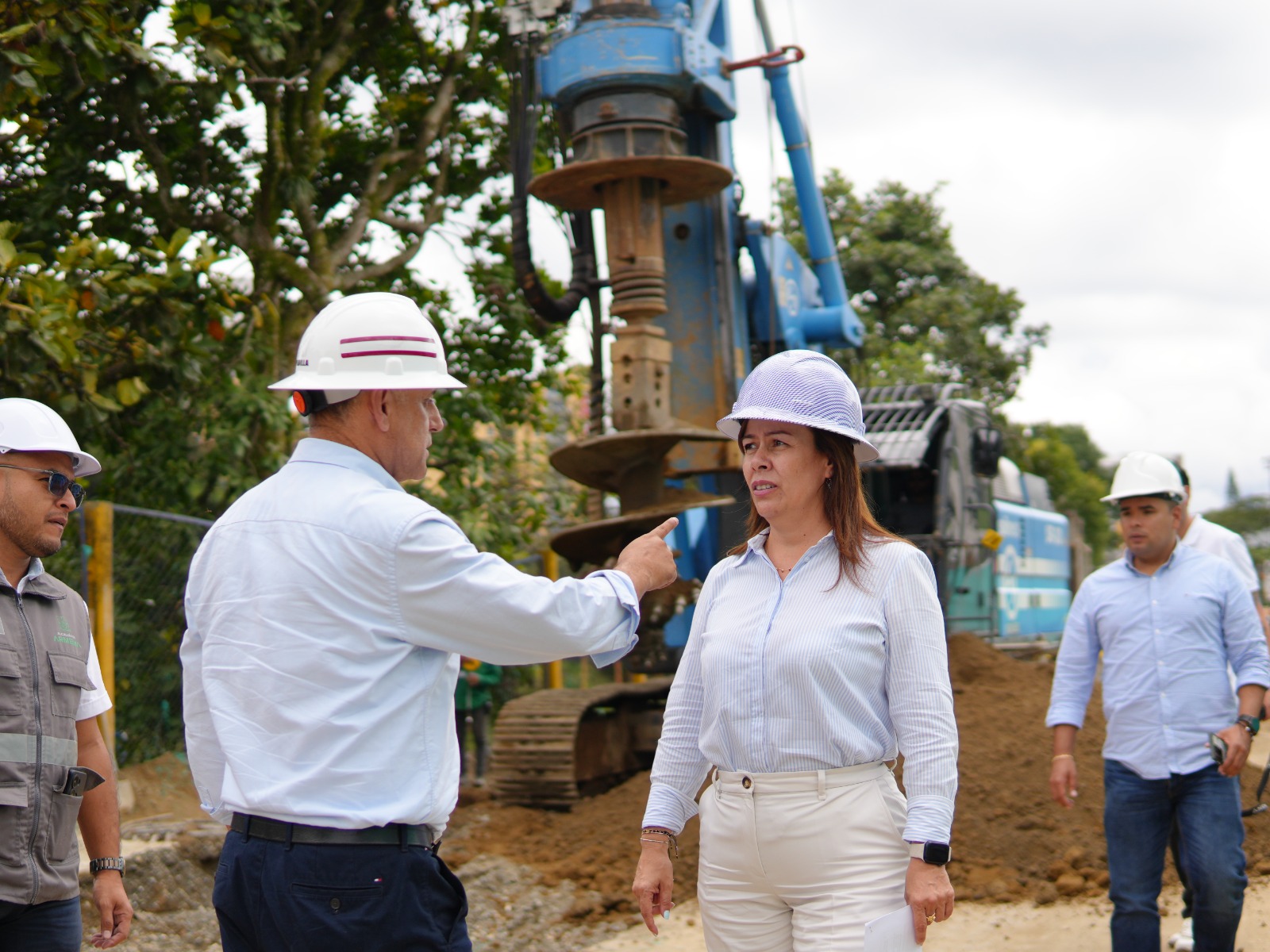

El ingeniero Uriel Orjuela Ospina, representante del Comité Intergremial del Quindío, y quien realizó un recorrido por la obra, destacó este megaproyecto liderado por la Administración Municipal y reconoció su compromiso. “Estamos en uno de los momentos cruciales de esta obra. Hasta el momento los avances no se ven porque los trabajos han sido subterráneos y de cimentación con pilotes, pero con el hito logrado, que es un gran avance, en unos días serán visibles los trabajos ejecutados y podremos los ciudadanos contar con unas victorias tempranas, puesto que se irán habilitando carriles y entregando tramos para tener mejor movilidad. Como comité, hicimos unas recomendaciones con respecto a los horarios de trabajo para aprovechar el clima. Vemos que la Administración Municipal está comprometida con hacer una obra de esta envergadura y creemos que hay que rodearla y apoyarla en la construcción de un proyecto que va a beneficiar a todos los armenios”, enfatizó Orjuela Ospina.
Supervisión permanente
La Secretaría de Infraestructura mantiene el seguimiento permanente a los diferentes frentes para verificar las condiciones técnicas y el cumplimiento del cronograma. La secretaria Isabel Cristina Ortiz Cortés señaló que desde su dependencia se adelantan dichas tareas en la obra, y se hace vigilancia para que la construcción cuente con las mejores condiciones técnicas para avanzar conforme al cronograma establecido.
A este seguimiento también se suma la participación de la comunidad. La edilesa de la comuna 10, Liliana Jaramillo Jaramillo, quien ha realizado veeduría al proyecto, exaltó la disposición del Gobierno de Armenia y sus responsables, para atender las inquietudes ciudadanas. “Puedo decir que esta obra nunca ha estado parada, siempre la he visto rodando. Nosotros como ediles ejercemos veeduría, preguntamos a la Alcaldía y a los encargados de la obra y siempre hemos obtenido respuesta. Hemos visitado y hemos estado al tanto y podemos decir que todo lo vemos muy bien. Este es el corazón de Armenia y con lo que vemos sabemos que va a quedar una muy buena vía y, sobre todo, que la obra está tomando forma y será una solución muy importante para la movilidad de nuestra ciudad”, subrayó la representante comunal.
-
Detalles
-
